為保障衡山縣東湖片區供電穩定,近段時間,國網衡山縣供電公司科學調度,倒排工期,加快推進35千伏東紅線抗冰改造項目。

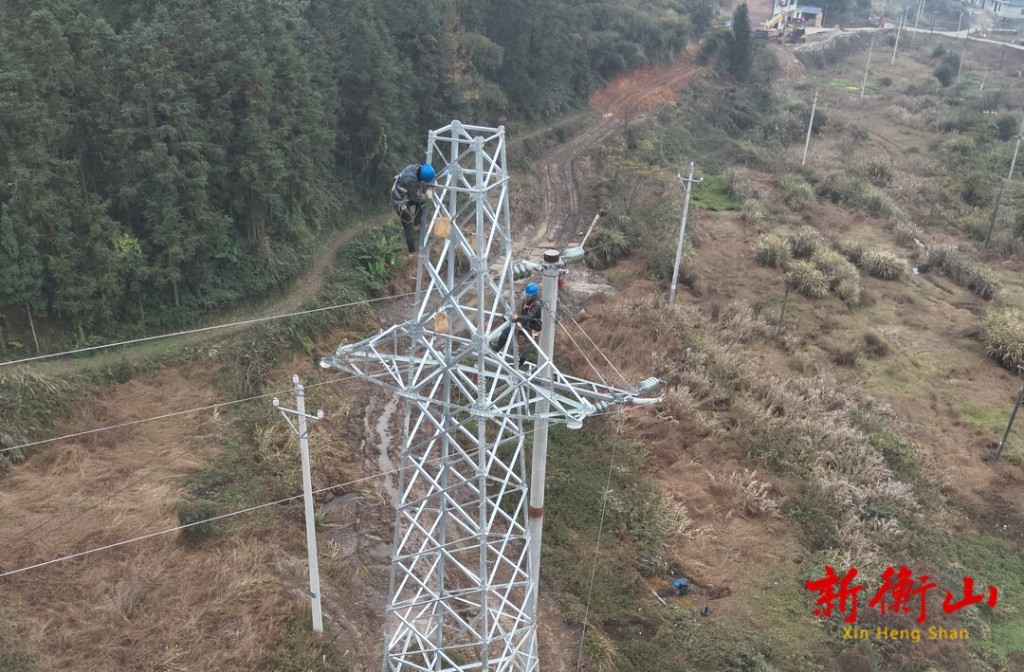

12 月 12 日,在衡山縣縣東湖鎮坪田村35千伏東紅線抗冰改造作業現場,工人們正有條不紊地對鐵塔的部件進行精細調試,為接下來的架線創造條件。

“本次改造主要是針對11基電塔進行改造,因為東湖鎮片區常年氣候較冷,會積水,積水後易形成覆冰,就會導致停電。這次的改造主要是將鐵塔和線路加高,提升整條線路的穩定性。”東紅線抗冰改造項目現場施工負責人傅興國告訴記者,目前基礎和組塔部分已經全部完成,接下來就是架線了。

據了解,35千伏東紅線由於運行年限久,線路穩定性較差,容易造成線路覆冰後斷電,嚴重影響了東湖片區居民的生產生活。此次改造主要是將老舊電杆更換成抗冰抗風能力更強的加固鐵塔,線路總長度 5.9 公裏,改造範圍涉及茶山、立新2 個行政村,共新增鐵塔11基,預計12月15日左右可完工並通電。
“這條線路的改造能夠極大地增強35千伏東紅線抗極端天氣以及穩定運行的能力,改造完成後,能夠避免在極端天氣發生線路覆冰、杆塔傾倒以及斷線掉串等情況。”國網衡山縣供電公司電網技術部副主任戴仕傑表示。(李聖景、向微)
